七月,旭日高照,在這氣溫日益高漲的季節,博覽路工程正在如火如荼的進行著。

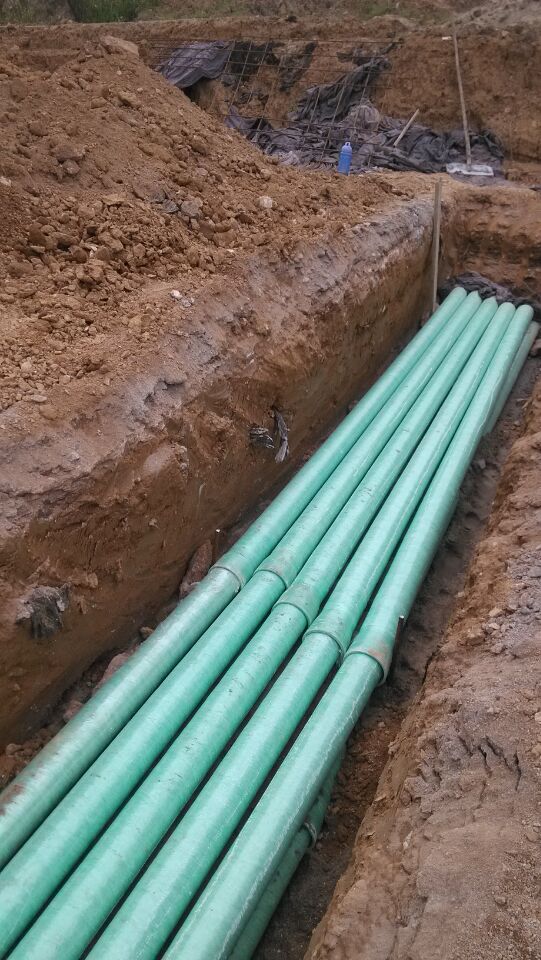

截止本月博覽路K0+500~K0+880段路面混凝土已全部完成,養護期養護良好。道路兩邊人行道已回填并壓實至混泥土路面,中間壇也回填至齊平混泥土路面。橋面人行道鋪裝正進行中,西幅橋人行道面層花崗巖已鋪完,東幅人行道蓋板已鋪完?,F(xiàn)階段的工作重點是K0+950~K1+350(文舉街到四新南路),K1+210~K1+350混泥土路面已全部完成。K1+140~K1+210段二層水穩已鋪好,養護期過后開始開挖道口的預埋管線,接下來準備架模打路面混泥土。K0+950~K1+140段正在開挖管道,污水管已經埋好,準備開挖雨水管道。對于此段管道地基承載力不夠的問題,項目部和公司,監理方溝通好后采取深挖30公分換填片石的措施,有效提高了地基的承載力。月底管道開挖完后準備出多余的土,再整路床,計劃下月完成路床和上一層水穩。
對于博覽路工程中遇到的一些技術問題,項目部也在積極與相關部門單位溝通,爭取不耽擱施工進度,確保新區博覽路工程如期完工。
